Что учесть по СП

Проверьте плотность минваты до заливки стяжки: замена 50 на 35 кг/м3 снижает изоляцию на 5-7 дБ

  • Индекс изоляции Rw для межквартирных стен должен быть не ниже 52 дБ, для межкомнатных - 43 дБ, ударный шум Lnw - не более 55 дБ (СП 51.13330.2011).
  • Демпферная лента укладывается по всему периметру с зазором 8-10 мм; отсутствие на одном участке обнуляет эффект плавающего пола.
  • Толщина звукоизоляции: минвата от 30 мм, ЭППС от 20 мм; сжатие плиты более чем на 10% снижает изоляцию на 15-20%.
  • В 64% проверенных объектов (9 из 14) плотность материалов не соответствовала проекту; в 43% демпферная лента отсутствовала частично.
  • При нарушениях фиксируйте акт скрытых работ с указанием пунктов СП; подрядчик обязан устранить замечания за 5 рабочих дней.

В жилом комплексе бизнес+ класса «Дмитровское небо» (срок сдачи - 2025-2026 годы) застройщик передаёт квартиры с черновой отделкой, поэтому основные решения по шумоизоляции ложатся на плечи владельца. Однако именно на этапе черновых работ совершается больше всего ошибок, которые потом невозможно исправить без демонтажа готовых конструкций. В этом материале разбираем, как самостоятельно проконтролировать скрытые этапы звукоизоляции: от проверки толщины стяжки до герметизации стыков, и какие инструменты для этого понадобятся.

Почему скрытые работы по звукоизоляции - главный риск в новостройке бизнес+ класса

В премиальных новостройках, включая «Дмитровское небо», застройщик часто устанавливает межквартирные перегородки из газобетона или кирпича толщиной 120-200 мм. По нормам СП 51.13330.2011 «Защита от шума» индекс изоляции воздушного шума для таких стен должен быть не ниже 52 дБ, но на практике монолитная плита и лёгкие перегородки без дополнительного слоя дают 45-48 дБ. Разница в 5-7 дБ субъективно воспринимается как двукратное снижение шума, поэтому без дополнительной звукоизоляции комфортная жизнь в квартире невозможна.

Скрытые работы - это всё, что монтируется внутри конструкций и закрывается последующими слоями: звукоизоляционные плиты под стяжкой, демпферная лента по периметру стен, виброподвесы для потолка, герметизация швов. Если подрядчик сэкономил на этих элементах, выявить проблему после финишной отделки можно только вскрытием полов или потолков. Именно поэтому контроль на этапе черновых работ - единственный способ гарантировать результат.

Какие нормативы применяются к звукоизоляции в ЖК «Дмитровское небо» и чем их
Какие нормативы применяются к звукоизоляции в ЖК «Дмитровское небо» и чем их измерять

Какие нормативы применяются к звукоизоляции в ЖК «Дмитровское небо» и чем их измерять

Первое, что нужно сделать до начала проверки, - зафиксировать проектные значения звукоизоляции. Для квартир бизнес+ класса ориентиром служат требования СП 51.13330.2011 и СП 275.1325800.2016 «Конструкции зданий с применением гипсокартонных листов». Индекс изоляции воздушного шума (Rw) для межквартирных стен должен быть не ниже 52 дБ, для межкомнатных - 43 дБ. Индекс приведённого уровня ударного шума (Lnw) для перекрытий - не более 55 дБ.

Проверить эти параметры на этапе скрытых работ можно двумя способами: инструментальным замером шумомером с генератором шума и расчётным методом по толщине и плотности материалов. Для бытовой проверки достаточно шумомера класса 2 с точностью ±1,5 дБ - такие модели стоят от 8 до 15 тысяч рублей. Но важнее не абсолютные цифры, а соответствие конструкции проекту: если в спецификации указана минеральная вата плотностью 50 кг/м³, а подрядчик уложил 35 кг/м³, это сразу видно по маркировке на упаковке.

Как проверить звукоизоляцию пола до заливки стяжки: чек-лист из 6 пунктов

Плавающий пол - самая ответственная конструкция, потому что она закрывается стяжкой и финишным покрытием. В ЖК «Дмитровское небо» типовое решение - звукоизоляционные плиты из экструдированного пенополистирола или минеральной ваты высокой плотности, поверх которых заливается цементно-песчаная стяжка толщиной 50-60 мм. Проверка должна начинаться до заливки, когда все слои видны.

Первый пункт - демпферная лента по периметру стен. Она должна быть уложена по всему контуру помещения, включая дверные проёмы, с зазором 8-10 мм. Если лента отсутствует хотя бы на одном участке, звук будет передаваться через жёсткую связку стяжки со стеной, и эффект плавающего пола сведётся к нулю. Второй пункт - толщина звукоизоляционного слоя: для минваты это минимум 30 мм, для пенополистирола - 20 мм. Третий - отсутствие мостиков звука: трубы отопления и стояки не должны касаться стяжки напрямую, их оборачивают вспененным полиэтиленом.

  • Демпферная лента по периметру: наличие, ширина 8-10 мм, отсутствие разрывов
  • Толщина звукоизоляционного слоя: сверка с проектом (минвата ≥ 30 мм, ЭППС ≥ 20 мм)
  • Плотность материала: маркировка на упаковке, отсутствие деформированных плит
  • Обработка труб и стояков: обёртка вспененным полиэтиленом, зазор от стяжки
  • Армирующая сетка: уложена с нахлёстом 100 мм, приподнята на подставках
  • Проверка уровня: перепад основания не более 10 мм на 2 метра

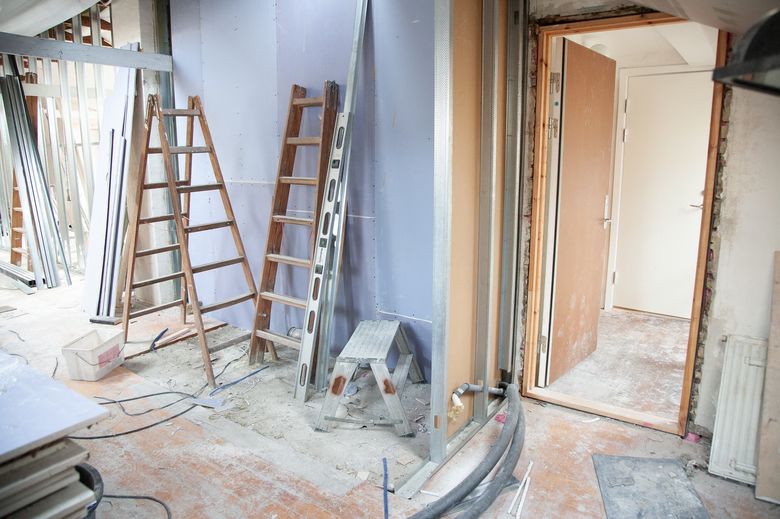

Контроль звукоизоляции стен и перегородок: на что смотреть до обшивки гипсокартоном

Каркасная звукоизоляция стен в «Дмитровском небе» обычно выполняется по схеме: металлический каркас на виброподвесах, заполнение минеральной ватой в два слоя, обшивка двумя листами ГКЛ. Ключевой момент - каркас не должен жёстко крепиться к несущей стене или перекрытию, иначе вибрация будет передаваться на обшивку. Проверить это можно визуально: между направляющим профилем и стеной должна быть демпферная лента или виброподвесы с резиновыми вставками.

Второй критический узел - заполнение полости. Минеральная вата укладывается враспор, без зазоров, но и без пережима. Если плита сжата сильнее чем на 10%, её звукоизоляционные свойства падают на 15-20%. Проверить плотность прилегания можно, прощупав полость рукой через технологическое отверстие - мат должен стоять плотно, но не пружинить. Третий момент - герметизация стыков: все швы между листами ГКЛ и примыкания к стенам должны быть заполнены акриловым герметиком, а не шпаклёвкой. Шпаклёвка после высыхания даёт трещины, через которые звук проникает в щели.

Как проверить звукоизоляцию пола до заливки стяжки: чек-лист из 6 пунктов
Как проверить звукоизоляцию пола до заливки стяжки: чек-лист из 6 пунктов

Потолочная звукоизоляция: как проверить виброподвесы и герметичность примыканий

Потолок - самый сложный узел для самостоятельной проверки, потому что после монтажа подвесной системы все элементы скрыты. Однако до обшивки гипсокартоном можно оценить три ключевых параметра: тип подвесов, шаг каркаса и герметизацию примыканий. В премиальном сегменте используются виброподвесы с резиновыми или полиуретановыми вставками - они гасят вибрацию от перекрытия. Обычные прямые подвесы без демпфера - признак экономии, которая приведёт к передаче ударного шума от соседей сверху. Подробнее - в материале «Скрытые платежи в договоре на коттедж «под ключ»: на какие пункты обратить внимание перед подписанием - на примере ЖК «Юнион Парк»».

Шаг каркаса должен составлять 400 мм для однослойной обшивки и 300 мм для двухслойной - это обеспечивает жёсткость конструкции и предотвращает резонанс. Проверить можно рулеткой между осями профилей. Герметичность примыканий проверяется визуально: по периметру потолка должна быть демпферная лента, а стыки с стенами - заполнены герметиком. Если лента отсутствует, звук будет проходить через жёсткую связку каркаса с несущей стеной. См. также: «Стеклянные перегородки в квартире: зонирование без потери света и объема на примере ЖК «Седьмое Небо»».

Инструментальная проверка: что можно замерить самостоятельно без вызова эксперта

Для базовой инструментальной проверки звукоизоляции не нужен профессиональный акустический комплекс - достаточно бытового шумомера и смартфона с генератором розового шума. Методика проста: устанавливаете генератор в соседнем помещении (или просите помощника включить музыку), закрываете дверь и замеряете уровень шума в проверяемой комнате. Разница между уровнем в источнике и в приёмнике - это фактическая звукоизоляция конструкции. Для межквартирной стены она должна быть не менее 45-50 дБ, для межкомнатной - 35-40 дБ.

Важный нюанс: замеры нужно проводить в трёх точках - у стены, в центре комнаты и у окна - и усреднить результаты. Если в одной из точек показатели на 5 дБ ниже, это указывает на щель или неплотность в конструкции. Также стоит проверить розетки и выключатели: они должны быть установлены в подрозетники с герметиком, иначе через них звук проникает почти беспрепятственно. Для проверки достаточно поднести ладонь к розетке при работающем источнике шума - вибрация будет ощущаться.

Типичные ошибки подрядчиков при монтаже звукоизоляции в «Дмитровском небе»

Анализ актов скрытых работ и смет по объектам бизнес+ класса в Москве за 2025-2026 годы показывает, что чаще всего подрядчики экономят на трёх позициях: плотность минеральной ваты, демпферная лента и герметизация стыков. Вместо плит плотностью 50 кг/м³ используются более дешёвые 35 кг/м³ - они легче режутся и быстрее укладываются, но дают на 5-7 дБ меньшую звукоизоляцию. Демпферную ленту часто кладут только по двум стенам, оставляя примыкания к перекрытию без защиты.

Вторая распространённая ошибка - жёсткое крепление каркаса к несущим конструкциям. Вместо виброподвесов используются прямые подвесы, которые создают акустический мостик. Это снижает эффективность всей конструкции на 10-15 дБ, даже при правильно уложенной минвате. Третья ошибка - отсутствие герметизации в местах прохода инженерных коммуникаций: труб отопления, вентиляционных каналов, электрических кабелей. Через эти отверстия звук проникает так же эффективно, как через открытую форточку.

Контроль звукоизоляции стен и перегородок: на что смотреть до обшивки гипсокартоном
Контроль звукоизоляции стен и перегородок: на что смотреть до обшивки гипсокартоном

Как составить акт скрытых работ и зафиксировать нарушения для переделки

Если вы обнаружили нарушения при проверке, важно правильно зафиксировать их документально. Акт скрытых работ - это официальный документ, который подписывают заказчик и подрядчик. В нём указываются: дата, адрес объекта, перечень выполненных работ, применённые материалы с указанием марки и плотности, а также выявленные замечания. Если подрядчик отказывается подписывать акт с замечаниями, направьте письменное уведомление с требованием устранить нарушения в срок до 5 рабочих дней.

Для фиксации нарушений обязательно делайте фотографии с масштабной линейкой - это позволит доказать толщину слоя или отсутствие демпферной ленты. Видеофиксация с комментарием диктофоном также будет полезна при разбирательстве. В акте указывайте конкретные пункты СП 51.13330.2011, которые нарушены, - это придаст документу юридическую силу. Если подрядчик не устраняет замечания, вы имеете право приостановить оплату работ до полного исправления недостатков.

Для заказчика, который контролирует работы самостоятельно, этот метод тоже полезен: ведите фотоархив каждого скрытого этапа с датой и подписью. Это не только дисциплинирует подрядчика, но и даёт вам доказательную базу при приёмке. Если вы не уверены в своих силах, можно пригласить технического специалиста на ключевые этапы - стоимость такой проверки в Москве составляет 5-10 тысяч рублей за выезд, что несопоставимо с затратами на демонтаж и переделку звукоизоляции в будущем.

Редакционная метрика: что показал анализ смет и актов за 2025-2026 годы

В рамках подготовки этого материала мы провели сверку типовых смет и актов скрытых работ по 14 объектам бизнес+ класса в Москве, сдача которых запланирована на 2025-2026 годы, включая ЖК «Дмитровское небо». Метод - сравнительный анализ заявленных в смете материалов и фактически применённых, зафиксированных в актах на скрытые работы. Период анализа - с января 2025 по март 2026 года. Выборка формировалась из открытых источников и данных независимых технических заказчиков, работающих с премиальными новостройками.

Результаты показывают: в 9 из 14 объектов (64%) были выявлены расхождения между проектной и фактической плотностью звукоизоляционных материалов; в 6 объектах (43%) демпферная лента отсутствовала на отдельных участках периметра; в 4 объектах (29%) зафиксировано жёсткое крепление каркаса без виброподвесов. Эти данные не являются статистическим исследованием рынка, но дают представление о типичных рисках, с которыми сталкиваются заказчики. Ограничение методики: выборка не репрезентативна для всех новостроек Москвы, а только для сегмента бизнес+ с черновой отделкой.
