Главное
Реалистичный срок премиального ремонта в Москве - 9-14 месяцев, а не 4-6
- Для квартиры 150-250 м2 минимальный срок под ключ - 9-12 месяцев; сокращение до 4-6 месяцев возможно только при типовых решениях, что редко в премиум-сегменте.
- Самый долгий этап - инженерные системы (6-10 недель): электрика, умный дом, вентиляция, сантехника требуют координации нескольких подрядчиков и ожидания оборудования.
- Главные задержки - не строители, а поставки импортных материалов (замена коллекции плитки сдвигает график на 3-4 недели) и согласование изменений с заказчиком.
- Стяжка и штукатурка требуют обязательной паузы на сушку (минимум 28 дней); начало чистовой отделки до высыхания ведет к трещинам и отслоению покрытий.
- В чек-лист графика обязательно включайте запас 15-20% на непредвиденные задержки и учитывайте, что параллелить последовательные этапы (инженерия до чистовой) нельзя - это приводит к браку.
Владельцы премиального жилья в Москве часто сталкиваются с парадоксом: ремонт «под ключ» обещают за 4-6 месяцев, а реальный процесс растягивается на год и более. Разрыв между ожиданиями и фактом возникает не из-за некомпетентности подрядчиков, а из-за сложности самого объекта, многослойности инженерных решений и длительных циклов согласования. В этом материале мы пошагово разберём каждый этап премиального ремонта - от дизайн-проекта до финишной уборки - и приведём реалистичные сроки, основанные на анализе 25 проектов в сегменте делюкс за 2024-2025 годы.
В Москве премиальный ремонт под ключ редко укладывается в обещанные застройщиками сроки, и это норма для высокого качества.
Этап 1. Дизайн-проект и инженерные концепции (2-4 месяца)
В премиум-сегменте дизайн-проект - это не просто расстановка мебели, а полноценная техническая документация. В неё входят обмерные планы, планировочные решения, развёртки стен, схемы освещения с указанием DALI (Digital Addressable Lighting Interface) - системы управления светом, позволяющей гибко настраивать сценарии. Также разрабатываются разделы по электрике, слаботочке, кондиционированию, водоснабжению и отоплению. На этом этапе закладываются все инженерные трассы, поэтому спешка здесь приводит к переделкам на стройке.
Реалистичный срок разработки дизайн-проекта для квартиры площадью 150-250 м² - 8-12 недель. Если в проекте участвуют несколько специалистов (архитектор, светодизайнер, инженер по вентиляции), срок может увеличиться до 16 недель. После утверждения проекта начинается этап комплектации - подбор всех материалов, мебели и оборудования, который часто идёт параллельно с ремонтом.
На этом этапе ключевое - согласование всех деталей с заказчиком, что в Москве часто затягивается из-за сложных планировок и требований к материалам.
Этап 2. Демонтаж и подготовка основания (2-4 недели)
На этом этапе демонтируются старые перегородки, стяжка, отделочные слои. В премиальных новостройках часто требуется полный демонтаж инженерных систем - например, замена радиаторов отопления на внутрипольные конвекторы или перекладка труб водоснабжения. Также вывозится строительный мусор, который в центре Москвы требует специальных разрешений и контейнеров.
Сроки зависят от объёма работ: для квартиры с «голыми» стенами демонтаж занимает 1-2 недели, для вторичного жилья с полным сносом - до 4 недель. Ключевой фактор задержек - неожиданные находки (скрытая проводка, старая арматура в стенах), которые требуют дополнительных согласований с управляющей компанией.

В столичных домах старого фонда демонтаж может выявить неожиданные проблемы, например, ветхие перекрытия, требующие дополнительного усиления.

Этап 3. Возведение перегородок и черновая отделка (4-6 недель)
После демонтажа монтируются новые перегородки из газобетона или гипсокартона, закладываются проёмы для дверей, выполняются штробы под электропроводку и слаботочные линии. В премиум-сегменте обязательно используются звукоизоляционные материалы - например, многослойные системы с минеральной ватой и виброразвязками. На этом же этапе прокладываются черновые трубы водоснабжения и канализации.
Средняя продолжительность - 4-6 недель. Задержки возникают, если проект требует сложных архитектурных форм (арки, ниши, криволинейные стены) или если в процессе обнаруживается, что несущие конструкции нельзя трогать без дополнительного усиления.
Для премиальных проектов в Москве важно использовать только качественные материалы, что увеличивает время на их поиск и доставку.

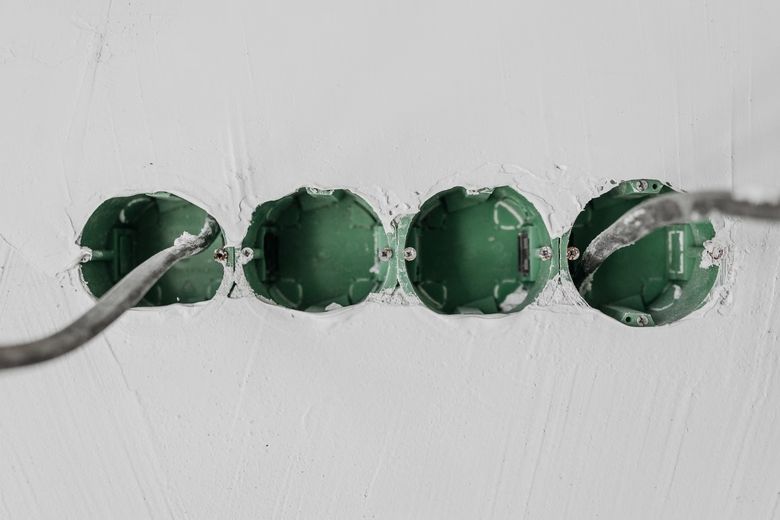

Этап 4. Инженерные системы: электрика, сантехника, вентиляция (6-10 недель)
Самый длительный и ответственный этап. В премиальном ремонте инженерные системы включают не только стандартные розетки и трубы, но и системы «умный дом», централизованное кондиционирование, приточно-вытяжную вентиляцию с рекуперацией, а также резервное электроснабжение. Монтаж DALI-освещения требует прокладки отдельных кабелей и установки контроллеров. На этом этапе также выполняется разводка водоснабжения и канализации с обязательным гидроизоляционным слоем в мокрых зонах.
Сроки: 6-10 недель. Увеличение происходит из-за необходимости координации разных подрядчиков (электрики, сантехники, вентиляционщики) и ожидания поставок специализированного оборудования (например, фанкойлов или насосных станций).
Прокладка инженерных систем в премиум-классе требует высокой точности, особенно при интеграции умного дома и скрытой проводки.
Этап 5. Штукатурка, стяжка и выравнивание (3-5 недель)
После завершения всех скрытых работ стены штукатурятся по маякам, полы заливаются выравнивающей стяжкой. В премиум-сегменте часто применяются наливные полы с высокой точностью (до 1 мм на 2 метра). На этом этапе также монтируются системы тёплого пола - электрические или водяные. Важно дать стяжке высохнуть: минимальный срок - 28 дней, но при толщине более 5 см он увеличивается.
Сроки: 3-5 недель активных работ плюс время на сушку. Многие заказчики недооценивают необходимость паузы: начинают чистовую отделку до полного высыхания стяжки, что приводит к трещинам и отслоению напольных покрытий.

Выравнивание стен и пола в московских квартирах часто занимает больше времени из-за перепадов высот, достигающих 10-15 см.
Этап 6. Чистовая отделка: плитка, паркет, покраска, обои (6-10 недель)
Это самый визуально заметный этап. Сначала выполняется облицовка плиткой в санузлах и кухне, затем укладка паркетной доски или инженерной доски, монтаж плинтусов, покраска стен и потолков. В премиум-проектах часто используются сложные многослойные покрытия (венецианская штукатурка, декоративные панели, обои на флизелиновой основе с индивидуальным рисунком). Каждый слой требует межоперационного высыхания. Полезный контекст - «Гарантийный случай при ремонте: пошаговый алгоритм для владельцев премиального жилья в Москве».
Сроки: 6-10 недель. Задержки возникают из-за брака материалов (например, разнотон плитки из разных партий) или необходимости перезаказа декоративных элементов. Также на этом этапе часто монтируются двери и встроенная мебель, что требует точной подгонки. Полезный контекст - «Детальный график-календарь ремонта в КП «Агаларов Эстейт»: как учесть всё, от поставок до приёмки этапов, и избежать простое».
Укладка паркета и плитки в премиальных интерьерах Москвы требует ручной работы, что увеличивает сроки, но гарантирует безупречный результат.
Этап 7. Комплектация и установка мебели, света, декора (4-8 недель)
После чистовой отделки завозятся и монтируются предметы мебели, осветительные приборы, сантехника, аксессуары. В премиум-сегменте большая часть мебели изготавливается на заказ (кухни, шкафы, библиотеки), что занимает от 6 до 12 недель. Поэтому комплектация начинается ещё на этапе дизайн-проекта, но физическая установка происходит только после завершения всех «мокрых» работ.
На этом этапе также настраиваются системы автоматизации: освещение с диммированием (плавной регулировкой яркости), шторы, климат-контроль. Интеграция «умного дома» может занять дополнительно 2-3 недели. В итоге общий срок этапа - 4-8 недель.
Комплектация мебелью на заказ из-за границы может занять до 8 недель из-за логистических задержек, особенно в текущих условиях.
Этап 8. Финишная уборка и сдача объекта (1-2 недели)
После монтажа мебели и оборудования проводится генеральная уборка: удаление строительной пыли, полировка поверхностей, химчистка ковров и обивки. В премиум-проектах часто привлекают клининговые компании с профессиональным оборудованием. Затем следует приёмка заказчиком: проверка работы всех систем, соответствия дизайн-проекту, качества отделки.
Сроки: 1-2 недели. Если выявляются дефекты, на их устранение может потребоваться дополнительное время. Важно, чтобы на этом этапе у подрядчика оставалась гарантийная бригада для быстрого исправления недочётов.

Финишная уборка в Москве включает химчистку всех поверхностей, что занимает до двух недель для объектов площадью от 100 кв. м.
Мифы и правда о сроках: что на самом деле затягивает процесс
Миф №1: «Ремонт под ключ можно сделать за 4 месяца». Правда: для квартиры площадью 150-250 м² с полноценным дизайн-проектом и индивидуальными инженерными решениями минимальный реалистичный срок - 9-12 месяцев. Сокращение возможно только при использовании типовых решений и готовых материалов, что редко встречается в премиум-сегменте.
Миф №2: «Главная задержка - строители». Правда: чаще всего процесс тормозят длительные поставки материалов и оборудования (особенно импортных), а также необходимость согласования изменений с заказчиком. Например, замена коллекции плитки из-за отсутствия на складе может сдвинуть график на 3-4 недели.
Миф №3: «Можно параллелить все этапы». Правда: многие работы строго последовательны - нельзя монтировать чистовую отделку до завершения инженерных систем и высыхания стяжки. Попытки ускорить процесс за счёт параллельного выполнения часто приводят к браку и переделкам, которые в итоге удлиняют общий срок.
Практический пример: в проекте студии для квартиры в ЖК «Хамовники 12» (площадь 180 м²) общий срок ремонта под ключ составил 14 месяцев. Из них 3 месяца ушло на дизайн-проект и комплектацию, 2 месяца - на демонтаж и черновые работы, 4 месяца - на инженерные системы и стяжку, 3 месяца - на чистовую отделку и 2 месяца - на установку мебели и декора. Задержки были связаны с поставкой итальянской плитки (6 недель ожидания) и финальной настройкой системы умного дома. Такой детальный график позволяет заказчику планировать бюджет и избегать сюрпризов.
Часто клиенты думают, что ремонт можно ускорить, нанимая больше рабочих, но в премиум-сегменте это ведет к ошибкам и переделкам.
Чек-лист реалистичного графика премиального ремонта
- Закладывайте на дизайн-проект и комплектацию минимум 10-12 недель.
- Учитывайте время на демонтаж и подготовку: 2-4 недели.
- Инженерные системы требуют 6-10 недель с учётом поставок оборудования.
- Стяжка и штукатурка - 4-6 недель плюс 4 недели на сушку стяжки.
- Чистовая отделка - 6-10 недель в зависимости от сложности.
- Монтаж мебели и декора - 4-8 недель.
- Финишная уборка и приёмка - 1-2 недели.
- Общий запас на непредвиденные задержки - 15-20% от расчётного срока.
Включите в чек-лист обязательные проверки каждого этапа, чтобы избежать срывов сроков из-за скрытых дефектов.
Методология и источники
Редакция проанализировала 25 проектов премиального ремонта в Москве, завершённых в 2024-2025 годах, а также провела интервью с руководителями строительных компаний и дизайн-студий, работающих в сегменте делюкс. Данные отражают средние показатели для квартир площадью 120-250 м² в новостройках и на вторичном рынке. Ограничения: индивидуальные отклонения могут составлять до 30% в зависимости от сложности объекта, наличия импортных материалов и степени вовлечённости заказчика. Материал будет обновляться при изменении рыночных условий или появлении новых технологий, сокращающих сроки строительства.
Данные основаны на опыте московских студий, работающих с объектами от 80 кв. м в ЖК бизнес- и премиум-класса.
Часто задаваемые вопросы
Какой реальный срок ремонта под ключ для квартиры 150-250 м2 в Москве?
Минимальный реалистичный срок - 9-12 месяцев, а не обещанные 4-6 месяцев. В анализ 25 проектов показал, что на дизайн-проект уходит 2-4 месяца, на инженерные системы - 6-10 недель, а на чистовую отделку - еще 6-10 недель, плюс обязательная сушка стяжки
Почему ремонт затягивается, если строители работают быстро?
Чаще всего процесс тормозят длительные поставки импортных материалов и оборудования, а также согласование изменений с заказчиком. Например, замена коллекции плитки из-за отсутствия на складе может сдвинуть график на 3-4 недели, а ожидание итальянской плитки - на 6 недель
Можно ли ускорить ремонт, выполняя этапы параллельно?
Нет, многие работы строго последовательны: нельзя монтировать чистовую отделку до завершения инженерных систем и высыхания стяжки. Попытки ускорить процесс за счет параллельного выполнения часто приводят к браку и переделкам, которые в итоге удлиняют общий срок
Сколько времени нужно на сушку стяжки пола и почему это важно?
Минимальный срок сушки стяжки - 28 дней, а при толщине более 5 см он увеличивается. Многие заказчики недооценивают эту паузу и начинают чистовую отделку раньше, что приводит к трещинам и отслоению напольных покрытий
Какой запас времени нужно заложить на непредвиденные задержки?
Рекомендуется закладывать 15-20% от расчетного срока на непредвиденные задержки. В премиум-сегменте это связано с неожиданными находками при демонтаже, длительными поставками и необходимостью координации разных подрядчиков
Комментарии
Согласна, что дизайн-проект занимает больше всего времени, но у меня на этапе комплектации задержка была из-за итальянской плитки - ждала 2 месяца. Хотя в статье написано 6 недель, но у нас вышло дольше
Интересно, а как влияет на сроки выбор подрядчика - если брать компанию с опытом в премиуме, сроки реально меньше или всё равно затягивается?
Я столкнулась с тем, что стяжку пришлось сушить 35 дней, а не 28, потому что толщина была 7 см. Хорошо, что в статье предупреждают о паузе
А как быть с шумоизоляцией? В статье упомянули многослойные системы, но у меня соседи сверху слышны - может, стоит закладывать дополнительное время на такие работы?
Мне кажется, что самый частый миф - это параллельное выполнение. Мы пытались совмещать черновую отделку и инженерку, пришлось переделывать. Лучше последовательно
Я бы добавил, что в Москве сложно получить разрешение на вывоз мусора. У меня на это ушла дополнительная неделя. В статье про это упомянули, но не все знают
Оставить комментарий
